作者: 姜楠 呼博文 来源: 龙源电力 发布时间: 2025-05-09 字号:【

四月的辽沈大地,春天的气息扑面而来。4月29日,随着龙康变电站改造项目顺利完成,龙源电力辽宁公司一站七场从220千伏电网跨越到500千伏电网,实现电力输出的升级和穿越。

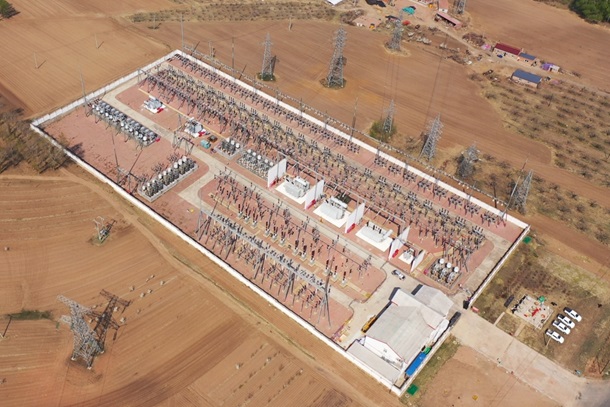

图为龙源电力辽宁公司220千伏龙康变电站

龙康变电站是辽宁地区容量最大的风电汇流站,在运装机容量600兆瓦,承担着康法地区七个风电场发电的汇流输出。此次改造为期11天,从4月19日停电到4月29日恢复送电,要完成隔离刀闸更换、综自技改等六项升级检修作业。仅以继保室改造一项为例,就要对45面柜子内的旧装置拆除和新设备完成安装、配线。期间,该公司421台风机停止运行,七个风电场同步开展升压站预试、线路登检和主变消缺等工作。

“升级改造龙康变电站内电流互感器,新增并网保护装置,实现220千伏母线第二套保护功能,为接入500千伏高压网架装备了‘助跑器’。”龙康变电站现场保障指挥徐哲介绍道。伴随升级改造而来的不仅是电力输出能力的提升,同时通过优化变电站设备和自控系统,增强了一站七场自控系统的自动化水平,为安全生产提供新质生产力。

一场争分夺秒的“自我蜕变”攻坚战打响了。停电前,该公司充分发挥设备维保中心优势,抽调了25名技术骨干进场支援,分配作业区面,确定监护内容,做好安全保障,开展应急演练。同时,提前做好任务指导书和安措实施“分脚本”,不仅有条不紊接收了技改物资,还自备了电工耗材以及便携器具,为停电检修综自技改保驾护航。

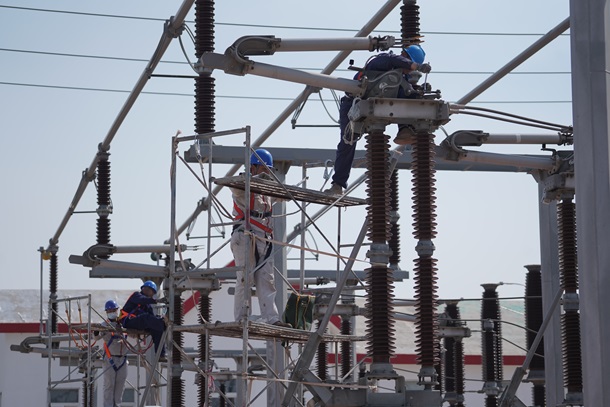

图为作业人员正在更换高压侧隔离刀闸

检修外场,吊举设备载着施工人员正在变压器旁进行高空安装;设备间里,各个配电柜门纷纷大开,各组人员正在检测调试;指挥室内,监管人员密切关注各个在线监控屏幕,实时给予提醒和指挥。工具的碰撞声、设备的嗡鸣声、指挥的调度声交织成激昂的奋斗乐章,红色、橘色、蓝色、白色等各色安全帽参差相间,监督、保护、作业、协调各岗工作人员各司其职。项目负责人现场指挥,安环部、生技部管理人员进驻场站,党员突击队顶在一线,现场职工全员冲锋。

随着时间的推移,一项又一项进展。4月23日,CT更换完成;4月24日,户外220千伏侧电流互感器、电压互感器通流、通压试验完成;4月25日,220千伏线路保护通道联调、信号对点核对完成;4月26日,隔离刀闸更换完成;4月27日,预防性试验完成;4月29日,龙康变电站改造项目顺利完成……11天时间里,280多名作业人员顺利完成龙康变改造项目以及下辖七个风电场的停电检修预试,为高质量发展筑牢根基。

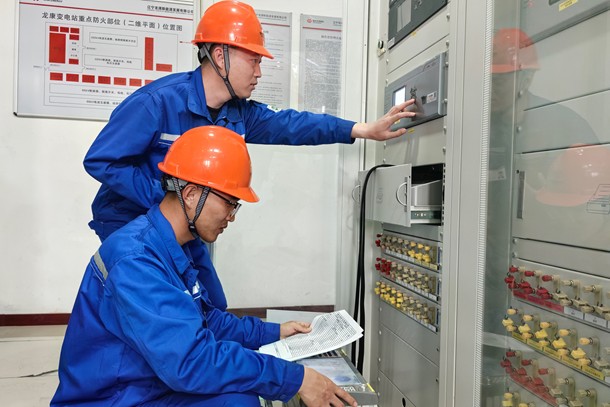

图为作业人员正在对继电保护装置进行预防性试验

“这是我入场以来参与过的规模最大的技改检修项目,能够亲历其中我深感自豪。”检修四班班长呼博文笑着说。在此次项目技改期间,他负责一站七场里面卧牛石风电场的预试检修,并担任该场区域的总指挥。

“此次龙康变电站改造维护历时11天共264小时,参与人员280余人,作业内容30余项,更新设备部件达上千个,不仅需要多部门多方位协调、配合、保障、推进,而且要在装备启用后迅速实现调试、运维、掌控、‘智’驾,这些都是对项目整体管理水平的一次大检阅,全体职工交出了一份优异的答卷。”该公司负责人盛晓明介绍。

新起点,新征途。展望未来,龙源电力辽宁公司全体职工信心满满,一步一个脚印,在逆境中蜕变,以旧貌换新颜,朝着建设一流新能源企业的目标豪迈前进。
